いつの間にか12月、あっという間に1年が過ぎ去った気がします。昨日は久しぶりに高校の友達との飲み会。今週の目標は給湯・給水と床を除く下地作業の完了を目指します。

12月19日:給湯・給水配管

お昼ころ元住吉の解体状況を確認し、小田原・厚木道路で仙石原に到着したのは15時ころでした。

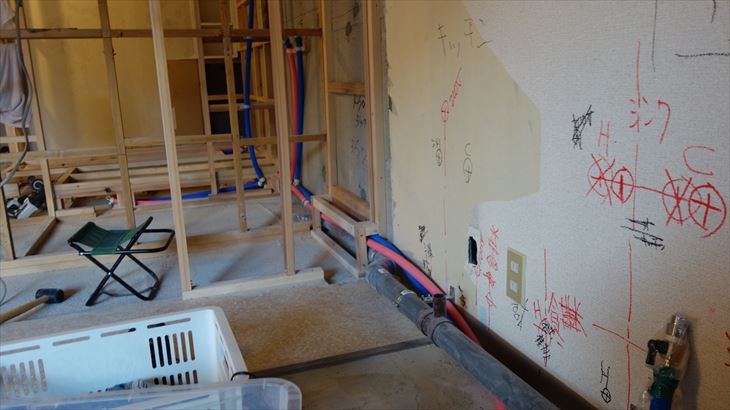

給湯・給水配管作業

洗濯機の給水管を設置するために壁を設置。給湯・給水ルートを見直しました。

12月20日:PAL受賞式と給湯・給水配管

給湯・給水配管ルート変更に伴い部分的に配管スペース確保のため修正大工仕事を朝行った。

PAL授賞式

ボランティアの活動資金としてPAL神奈川の支援金(30万円)授賞式をZOOMで10時~12時30分まで行った。

給湯・給水配管がほぼ完成

見直しルートで給湯・給水配管を設置。残念ながら部品が2種類足りなかったので漏水試験ができなかった。IHコンロ用の200Vケーブルを分電盤から所定の位置に配線を行った。

12月21日(火):電気工事とキッチン下地作業

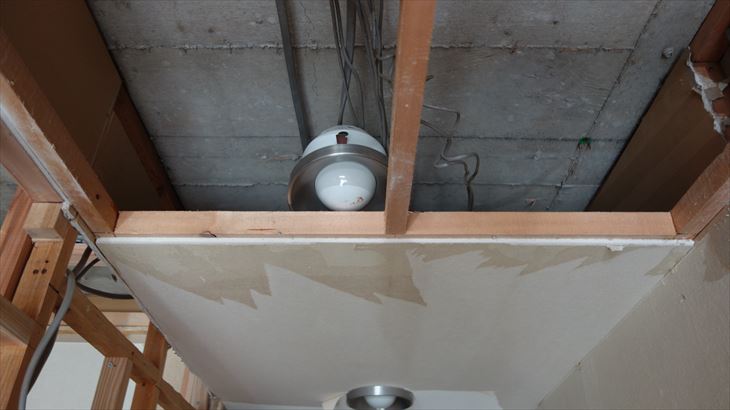

電気工事はブレーカを落として行うので夜は出来ません。今日から少しづつ朝に行おうと思います。最初に既存設置されていたダウンライトが大きくて統一感がないので取り外しました。

配線工事

インターホンと位置変更したスイッチをケーブル長を変更(長さ延長)して正規の位置に取り付けました。石膏ボードを取り付ける時にまた外さなければなりません・・・・

キッチン下地作業

キッチン下地作業を行いました。ほぼ完了ですが、キッチンパネルを張り付ける左側のコンクリート剥き出し部分の処理と電気工事が積み残しです。コンクリートは現在ノーアイディア、電気工事は明日やります。

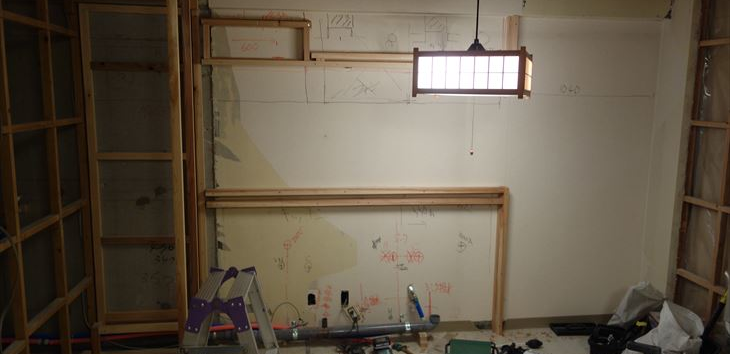

暗くなったので和室照明を取り付けて作業しました。低い位置に取り付けたので何度もゴッツンしました。今日は19時30分で作業終了しました。

12月22日(水):電気工事と積み残しの下地作業

電気工事

冷蔵庫、換気扇、IHコンロのコンセント設置、電子レンジ用の電源ケーブルを分電盤から敷設。これでキッチン部分の下地作業はダクト配管を除き完了です。

お昼ご飯

11時ころ御殿場のホームセンターへ買い出しに行き、お昼ご飯を仙石原で気になっていたお店に行きました。居酒屋がランチに挑戦といったお店。

だらしない親父さんが1人で切り盛りしている。何しろ寒いし、時間がかかる。お任せ定食(850円)を注文、お味噌汁は美味しかったけど他はいまいち。多分もう行かないと思う。

積み残しの下地作業

洗面所の壁用の基準材を天井に設置、壁は床敷設後に設置予定。室内ドアの開口枠を設置、ずいぶん大きなドア、標準品はこの高さしかない、幅を見直しした方が良いかな・・・

12月23日(水):梁の水平調整は超困難作業

今日の電気工事

朝、洗面所の電気工事。ダウンライト、スイッチ、洗濯機のコンセントを設置。洗濯機コンセントのケーブル引き抜き作業をしてる時、コンセントを壊してしまったので、御殿場まで調達しどうにか取り付けました。

クロゼットの壁の支柱補強

何か目に見えての進捗を感じるためにクロゼット支柱の補強を行いました。これが完成するのは同じ作業をあと4回やらなければ・・・

梁の下地

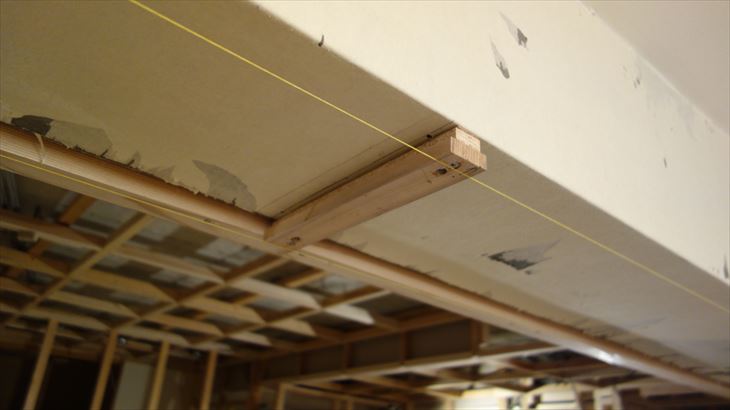

タチカワブラインドの引き戸を設置するための下地作業。ミリ単位の水平調整が求められるので超難関。16時ころから4時間頑張りましたが下地板4枚取り付けただけ。レーザ墨出し器で高さ確認してみると基準高さが3mm変わってしまってるので、今日は嫌になって終了。振り出しです。

12月24日(金):電気工事と梁のレベル調整

本日の電気工事はクロゼット部分

しばらくは午前作業は電気工事。本日はクロゼットのダウンライトの取付下地変更とコンセントの追加を行いました。

箱根環境センター

気晴らしに箱根環境センターに鉄くず類を廃棄に行きました。御殿場と同じくらいの時間ですね。

下地作業

本日の下地作業はクロゼット補強と梁のレベル調整。昨日と同じ内容、完成度は40%程度。梁は時間がかかります。

メリーリスマス

今日はクリスマスイブ、コンビニでチキンと普段買わない高価な缶つまでメリークリスマスです。

12月25日(土)梁レベル調整

今日は15時からボランティア講座、その後に福臨門で忘年会なので作業は午前中。昨日の夜に引続き梁のレベル調整(±1mm)
を行いました。強度と精度が求められるところなので後日見直します。

これで今週の作業終了です。

感 想

2ケ月経過。解体・廃棄は順調だったけど下地作業は難航、なかなか進まない、少しくじけ気味。
