今週の目標、床合板設置と室内ドアと洗面所引き戸の設置に伴う壁に石膏ボードを敷設。木曜日にシーワー室ユニットが届きます。今月末までにシャワー室の設置を含む洗面所の完成が大目標。

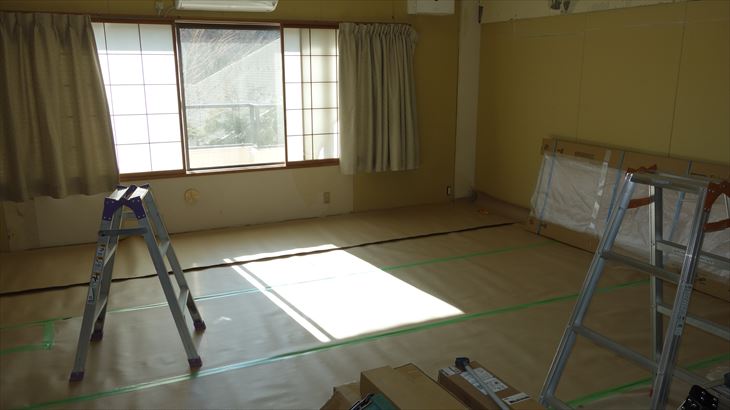

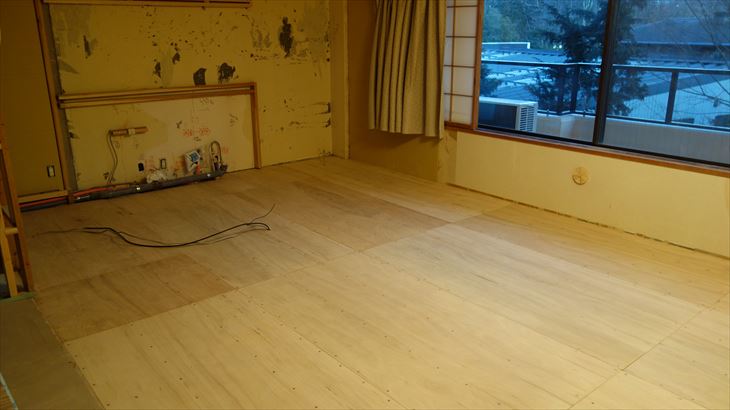

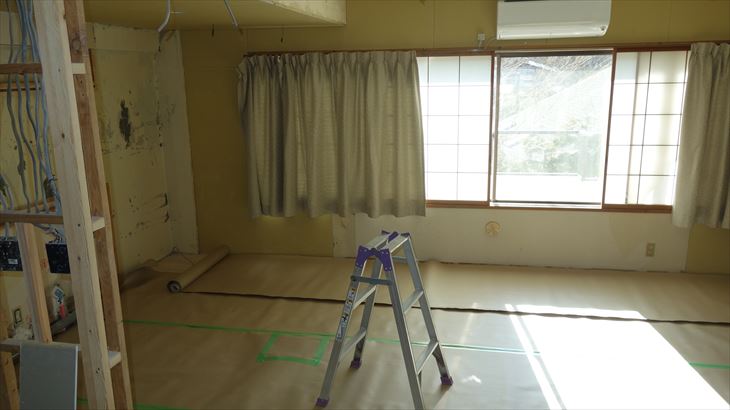

2月21日(月):リビング床合板固定

朝7時30分ころ横浜を出発。今日はホームセンターでの買い物は無いので箱根湯本経由で仙石原に到着したのは9時30分ころ、自宅からのゴミを捨て作業開始です。

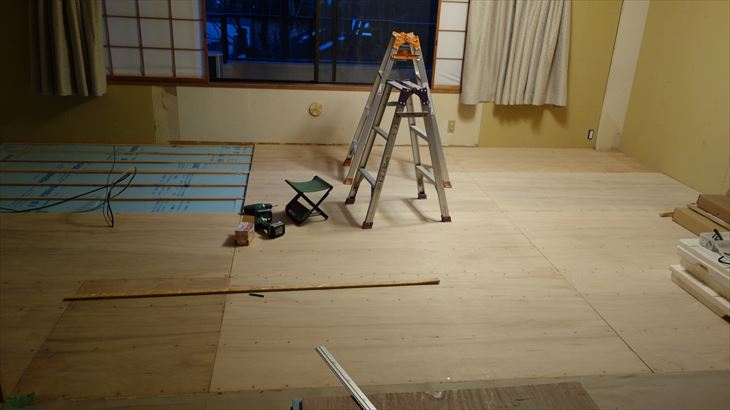

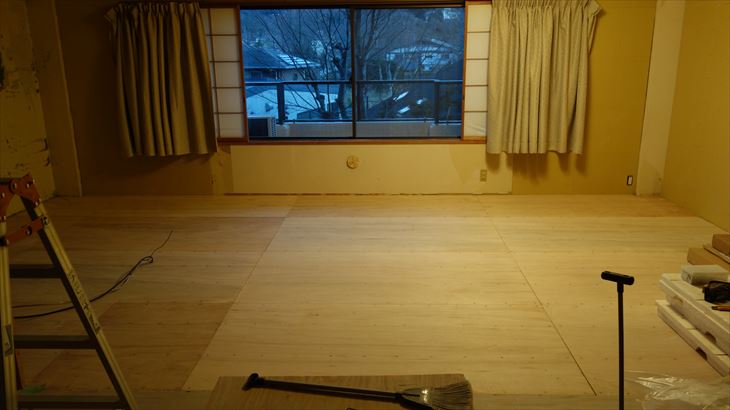

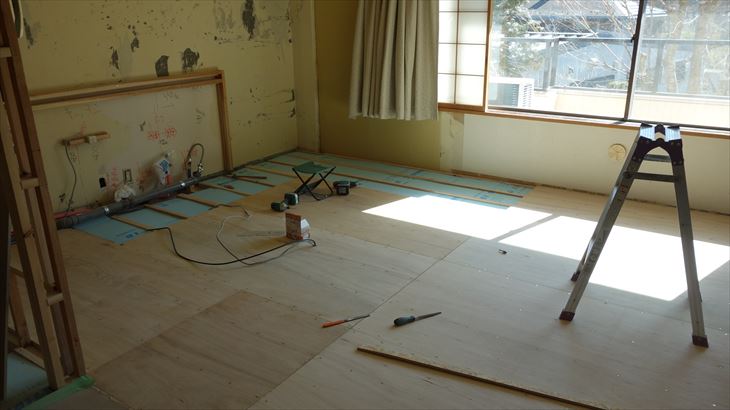

リビング床の合板を5枚設置。この作業、手がしびれ・腰が痛くなり辛い作業です。18時ころから夕食の準備、今日は一人鍋、〆はコンビニのおにぎりをお雑炊。とても美味しかったです。

2月22日(火):リビング床が完成

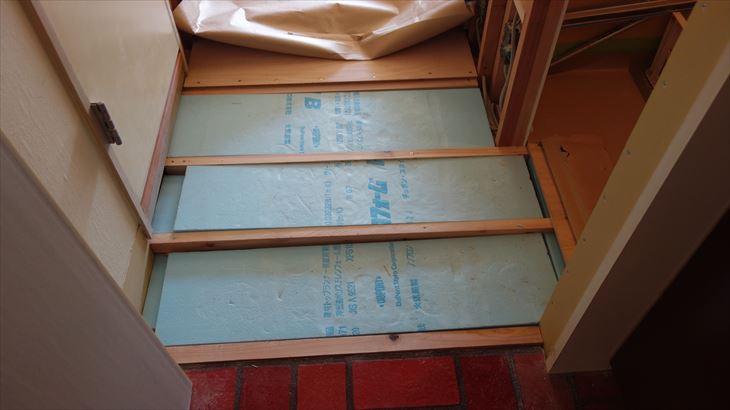

午前中、合板2枚を固定。合板が無くなったので御殿場に調達。合板はホームセンターでカットしてもらいましたが、寸法ミスがあり、追加購入が必要になりました。

結局、御殿場3往復で14時30分に材料調達が完了し、そこから固定を行い18時ころ完成しました。床が完成すると雰囲気がだいぶ違いますね・・・・

2月23日(水):室内ドア取付の準備

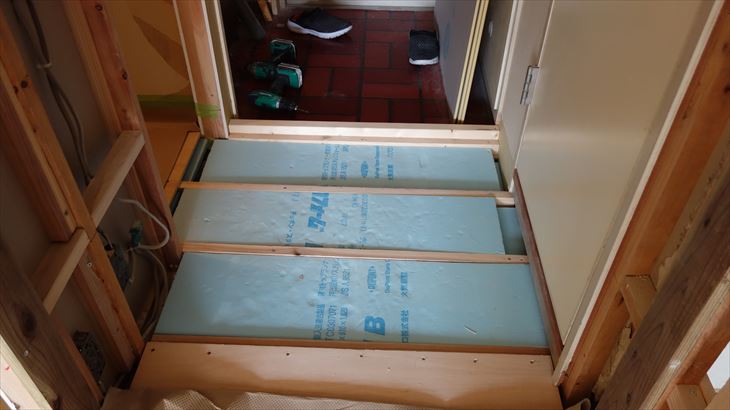

リビング床

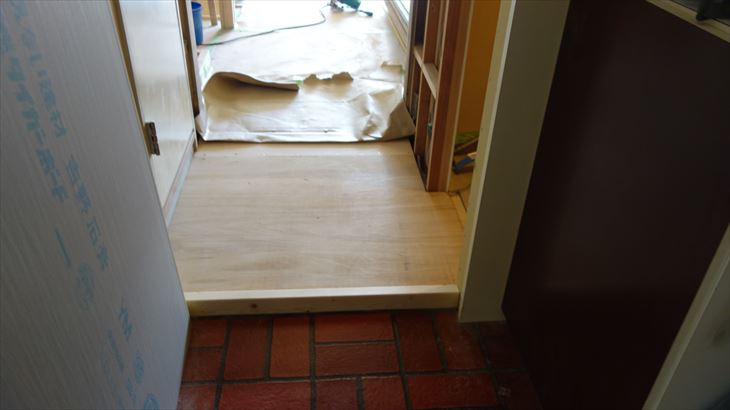

昨日設置したリビング床を雑巾で水拭きし、養生しました。玄関部分の床が未完成だったので、上がり框を取付床を仮固定しました。上がり框は後日、色をつけるので取り外せます。

室内ドアの吊付け

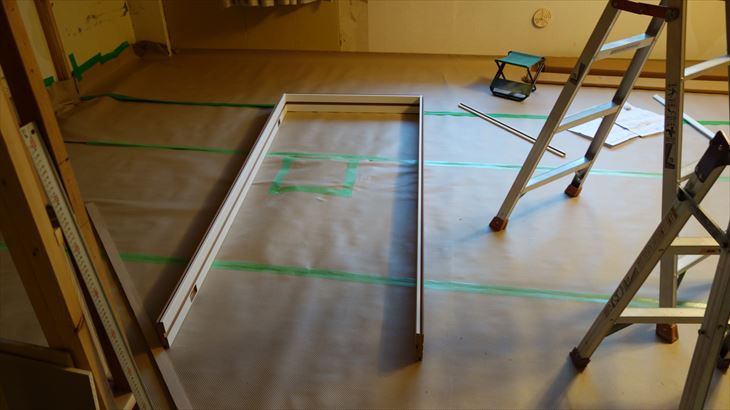

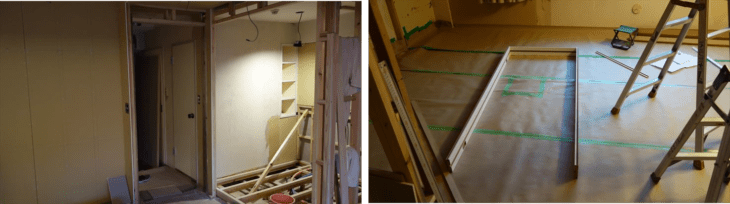

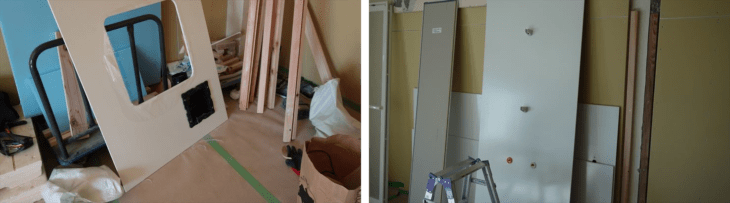

当初予定していた取付方法が困難そうなので作戦変更。ドア枠廻りの石膏ボードを取付てからドア枠を設置することにしました。現物合わせ部分があるので、きちんと取りつくか不安です。

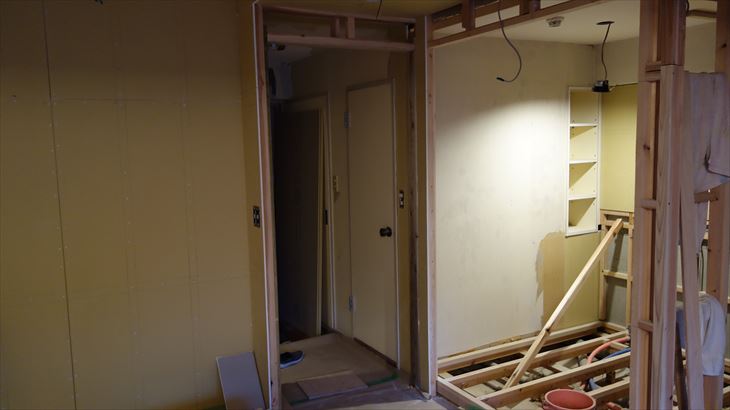

2月24日(木):室内ドア完成

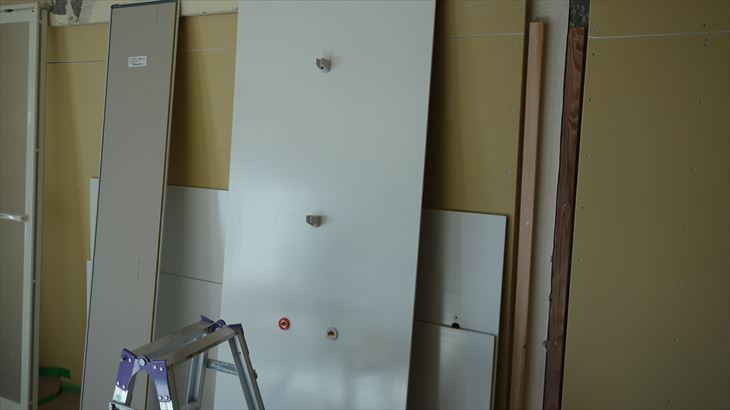

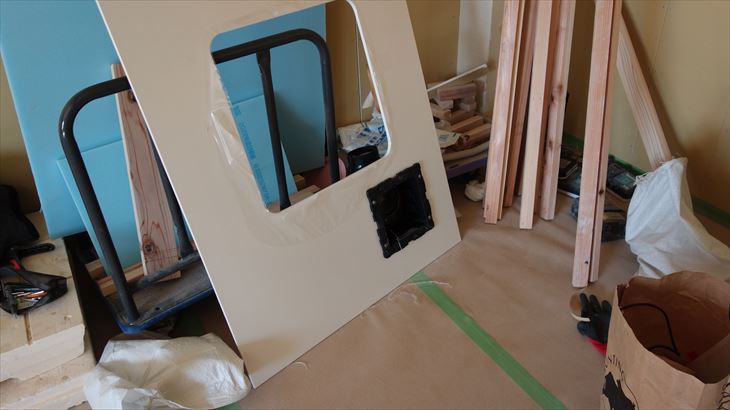

朝から室内ドアを取り付けるために石膏ボード作業をしていたところ、9時にシャワー室が到着、1時間かけて部屋まで部材搬入、120cmの壁が重くて大変だった

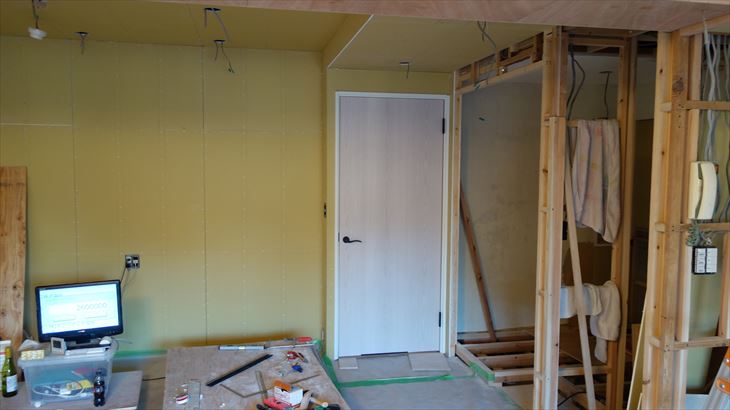

その後、室内ドアの設置作業、16時ころに完成しましたが、ドアが閉まりません。1時間くらいかけて微調整を行い綺麗に完成しました。お祝いで白ワインで乾杯・・・・

2月25日(金):シャワー室に挑戦

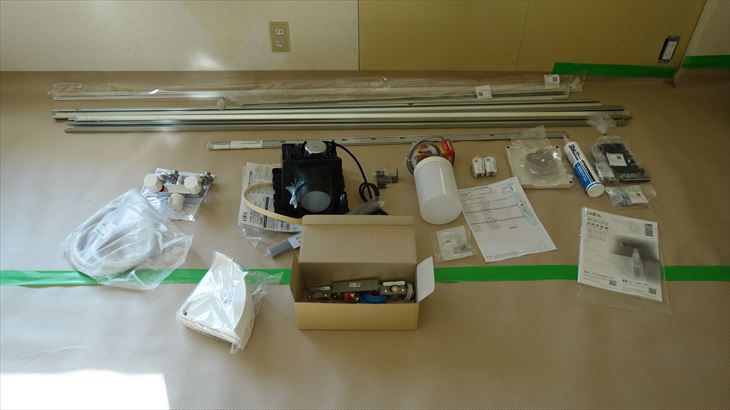

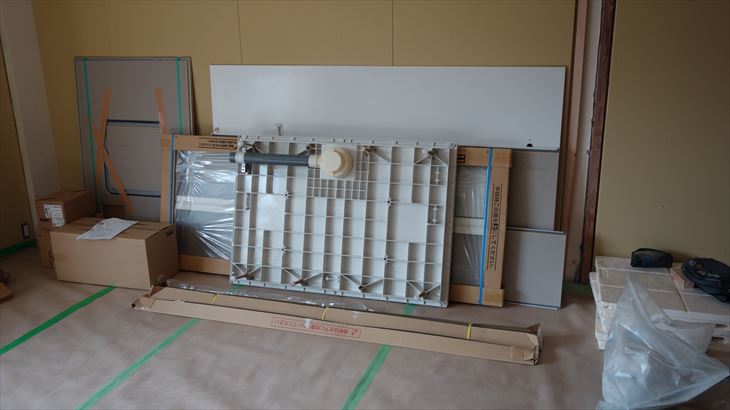

今日はシャワー室に挑戦することにしました。昨日届いた部品を開梱し並べます。施工説明書を見ながらそれぞれの部品の役割を理解します。ただ、施工説明書が全てのシリーズ共通資料なのでとても分かりにくい。一日中、部品と説明書のにらめっこ。

基準となる防水バンの高さ・水平位置を決めるのは折れ戸の取付と位置関係を現物合わせで理解することでした。1日かけて概要を理解することができました。

2月26日(土):シャワー室の部品装着

本日の作業

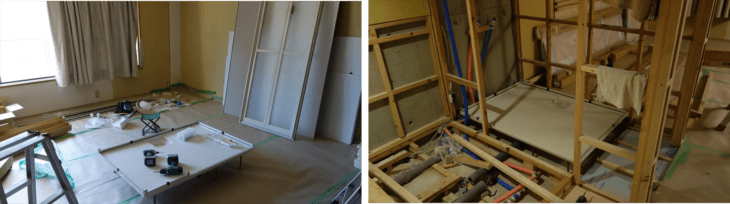

シャワー室の部品で取付不明な部品は1点(シール部材)、取付方法が不明が1点(折り戸とシャワー室パネルの接合)が分からないだけで、他は全て理解できた。

本日は天板に換気扇、正面パネルにシャワーフックを取付て作業終了。

元住吉の状況

海老名サービスエリアで親子丼の昼食、美味しかった。サービスエリアも本格的でレベル高いよ。自宅に戻り、1週間分の郵便整理などを行い、律子さんに荷物を届け、元住吉へ。

早・早い、1週間前は足場しかなかったのに3階が出来上がっている。職人さんがいたので内部見学させてもらった。1階は暗かったけど、2・3階は広くて日当たり良し。出来上がりが楽しみです。

感 想

シャワー室の設置に目途が立ったのは大きな進展。3月中旬にはクロスまたはフローリング内装に着手できるかな・・・
