天気予報によると13日の夜にかけて約20cmの積雪予報。朝テニス・律子さんに荷物届けの仙石原に向かいました。今週は大型エアコンの設置・窓側壁を完了させ下地作業は終盤に向かいます。ドア関係・シャワー関係を取付たらほぼ完成です。2月末を目指します。
2月13日(日):積み残し作業をクリア
出発です
テニススクール・律子さん荷物届け、海老名サービスエリアでお昼ご飯、御殿場ホームセンターに到着したのは12時ころ。雨降りでしたが問題なく仙石原に到着しました。
本日の作業

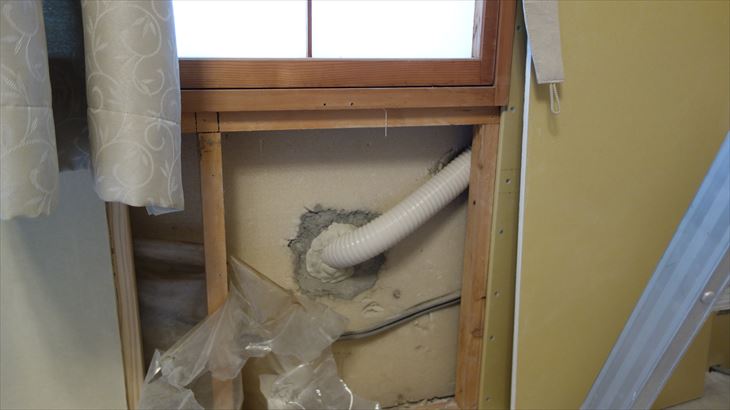

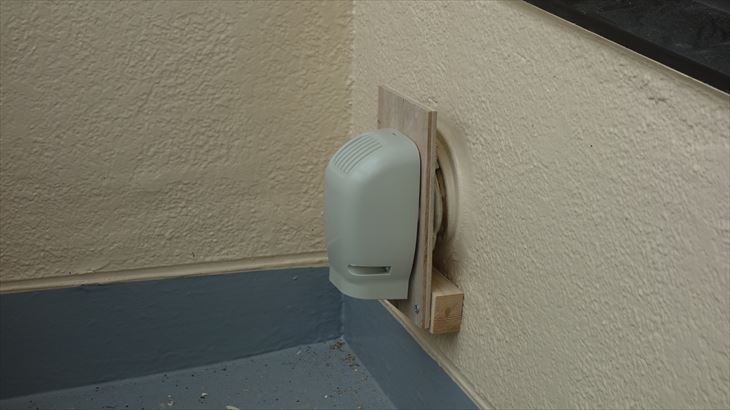

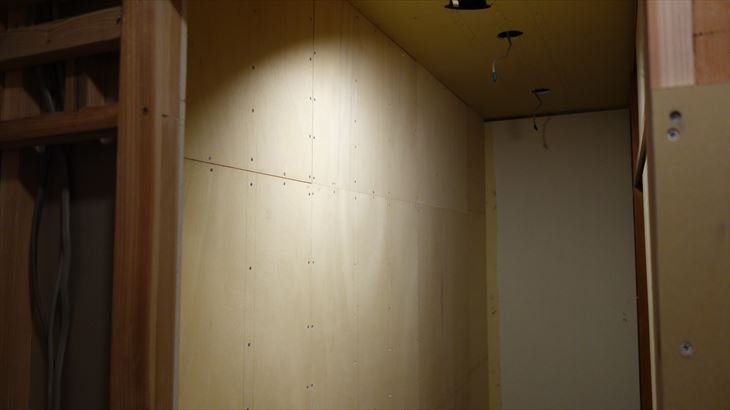

ホームセンター調達のラワン合板をクロゼットに3枚取り付け完成。除湿器の配管終端処理を行い完成。リビング側の床下地作業は25%完成。積み残し項目を完成させリビング側の床作業を本格的に開始しました。
2月14日(月):リビング床の下地作業40%
朝起きたら雪が積ってましたが、先日の半分くらいの積雪でした。横浜市などは降らなかったようです。
リビング床下地作業

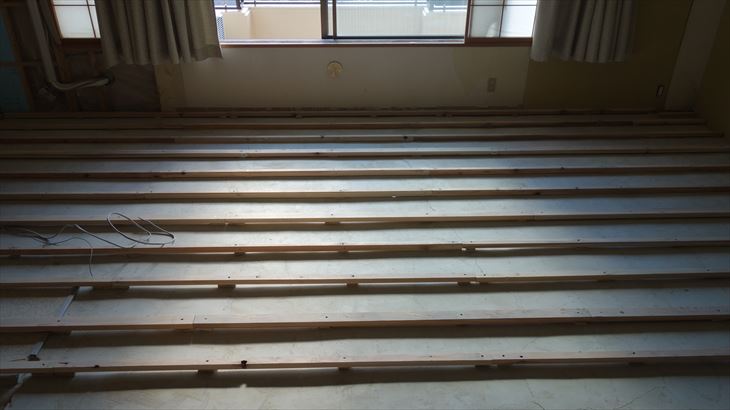

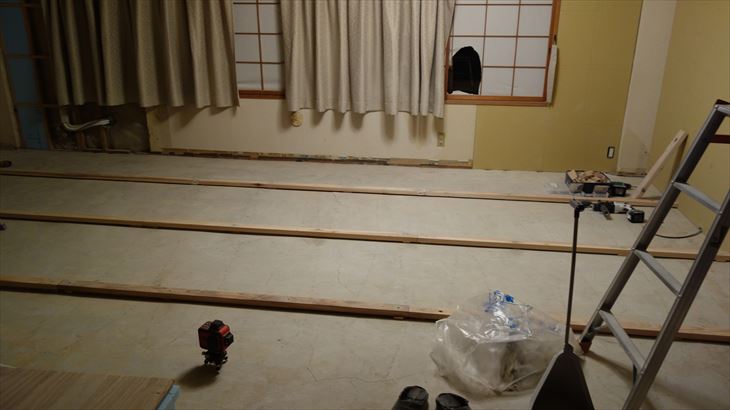

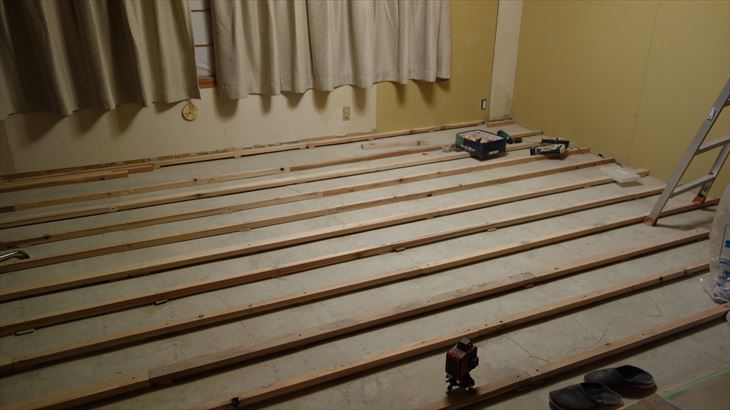

本日の作業はリビング床に高さレベル調整しながら材木をコンクリートに固定。半分くらいの面積しか今日は出来ませんでした。今週中に完成すればとおもっています。
2月15日(火):水道工事と床下地作業

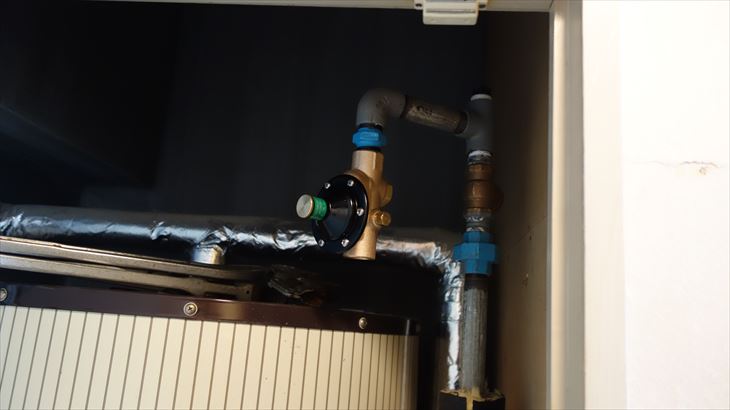

水道工事

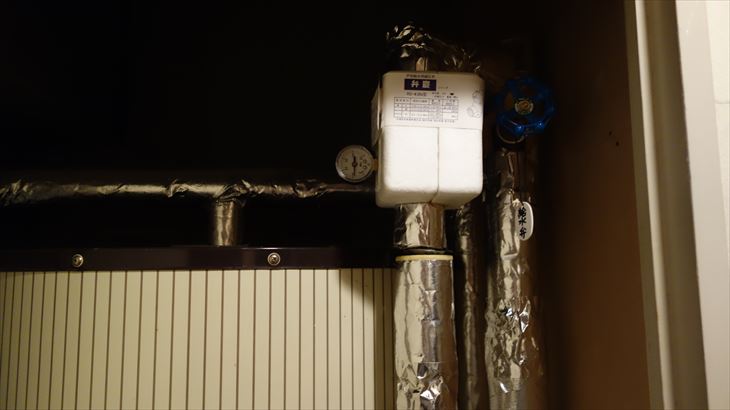

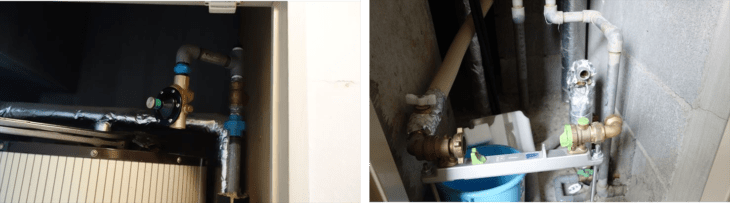

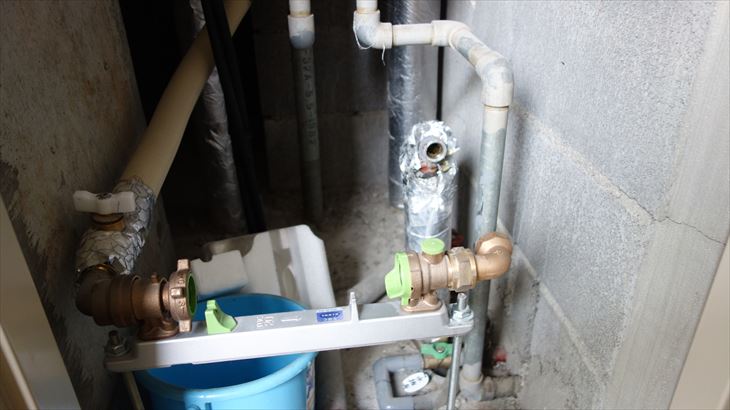

当初予定していた水道工事は既存配管を途中切断して架橋ポリ配管の接合部を作るだけでしたが、水圧が低い問題が発生。2回くらい訪問調査してもらい現在できる改善工事を本日実施。工事費予定は2万円でしたが10万円かかってしまった。これは技術的に素人では無理、しかたありませんでした。
結果、改善されたけど六角橋みたいな感じにはならない。給水はマンション構造上これが最大、トイレの水量実験が必要かな・・・・
給湯は住んでみて耐えられなければ電気温水器の交換を検討または管理組合にガス給湯器の交渉かな・・・・
リビング床下地作業

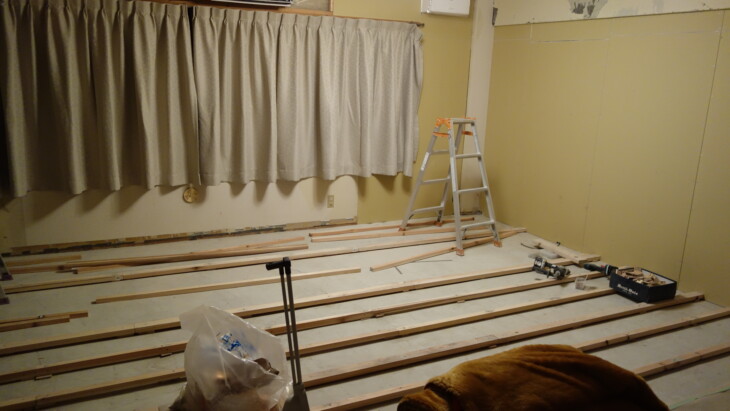

昨日に引き続きリビング床下地作業を行った、コンクリートビスと材木が足りなくなったので御殿場に調達へ。あと1列を残し本日の作業は終了しました。
2月16日(水):リビング床に断熱材敷設
材料調達

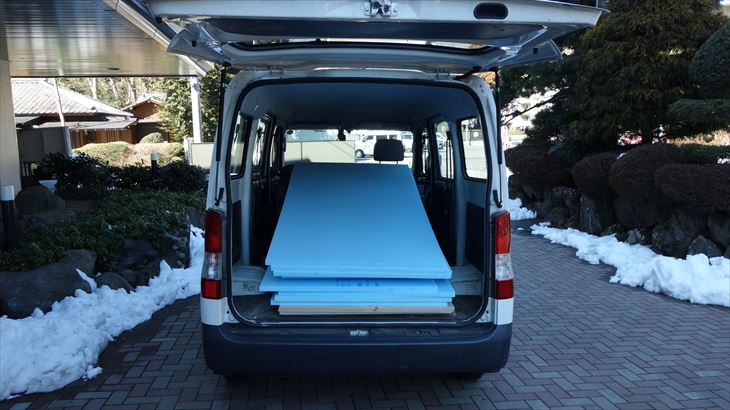

昨日未完了だった床の根太材を1列コンクリートに固定。断熱材の充填を始めました。11時ころ材料(断熱材)が無くなったので御殿場まで調達。

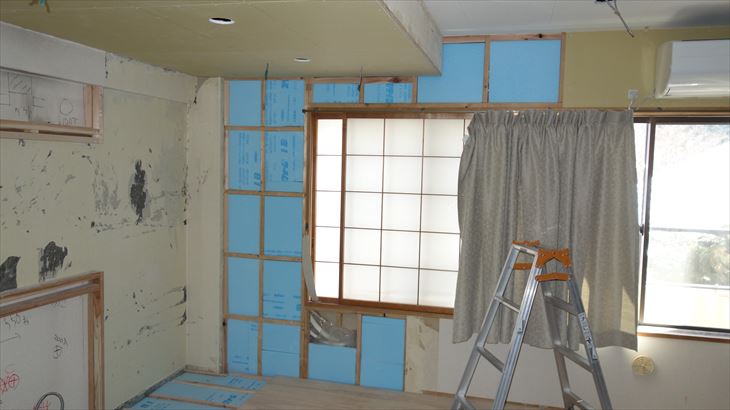

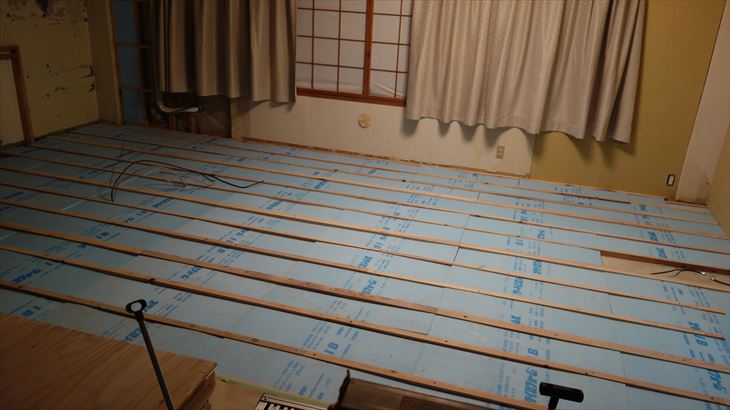

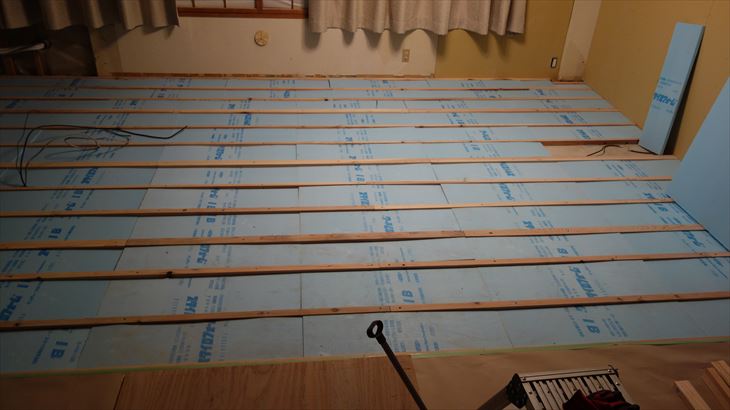

断熱材充填完了
作業再開したのは14時30分ころ、19時ころに断熱材充填作業が完了しました。本日の作業はこれで終了です。

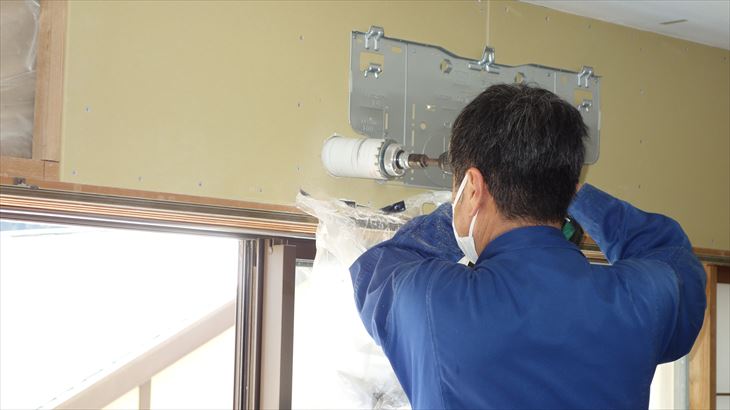

2月17日(木):エアコンの交換
今日は会社時代の友達、専務と呼ばれている方にお願いしたエアコン交換工事の日です。今日は専務たちのエアコン工事に付き合ったので私の作業は行いませんでした。

リビング床
リビング側の床、合板並べてみました。1枚を固定している途中で専務たちが到着。10時30分、千葉から東京が渋滞していたようです。
お昼ご飯
わざわざ来てくれたので、観光客に人気の隣の蕎麦屋に行きましたが、待ち時間が30分。20分くらい待ってキャンセル。チャイナハウスでのお昼ご飯にしました。

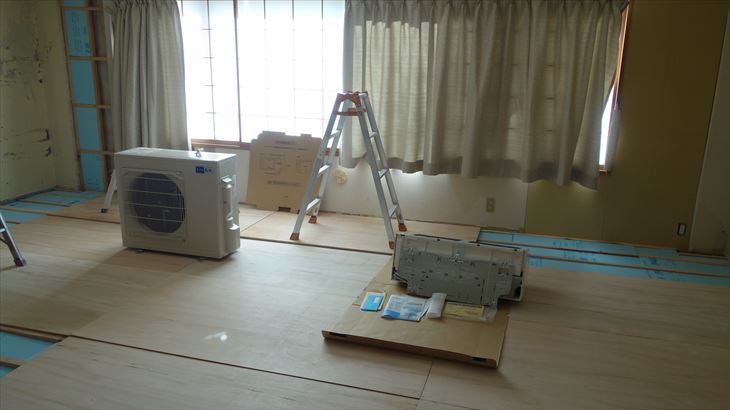

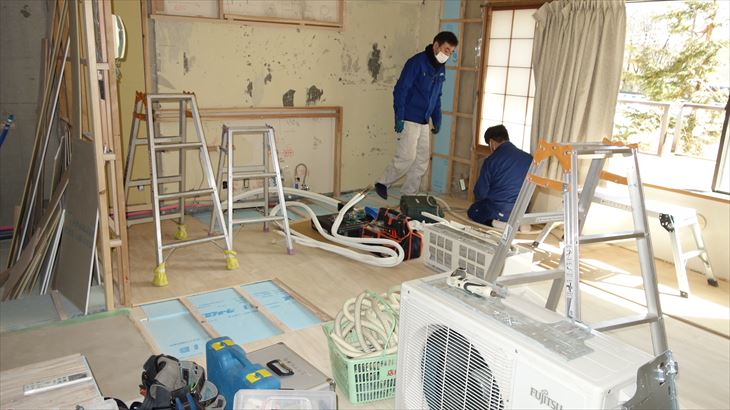

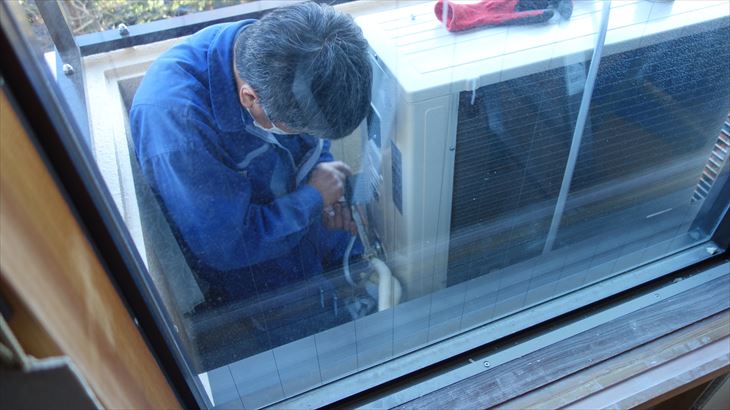

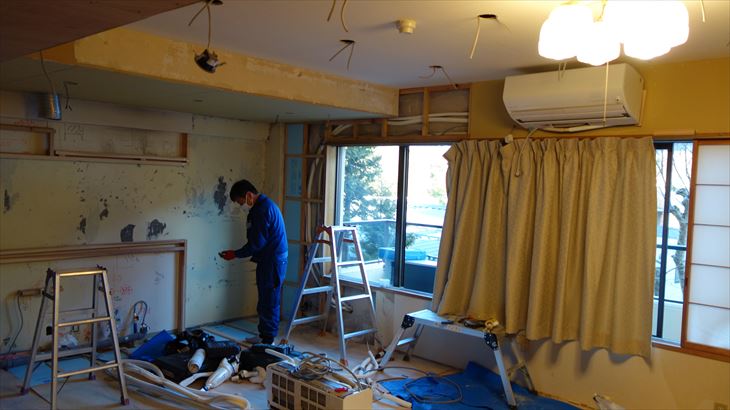

エアコン交換作業

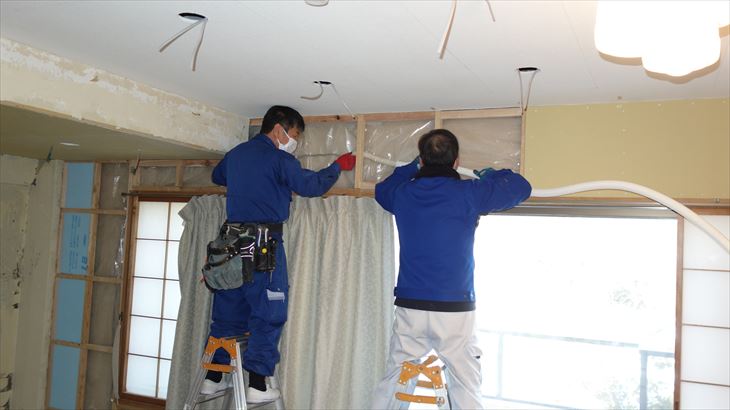

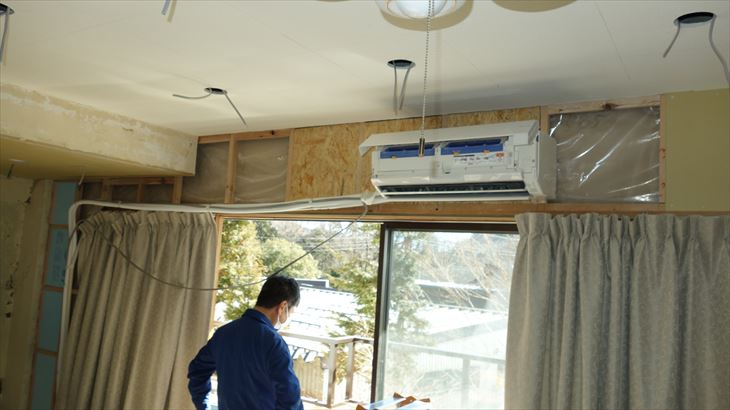

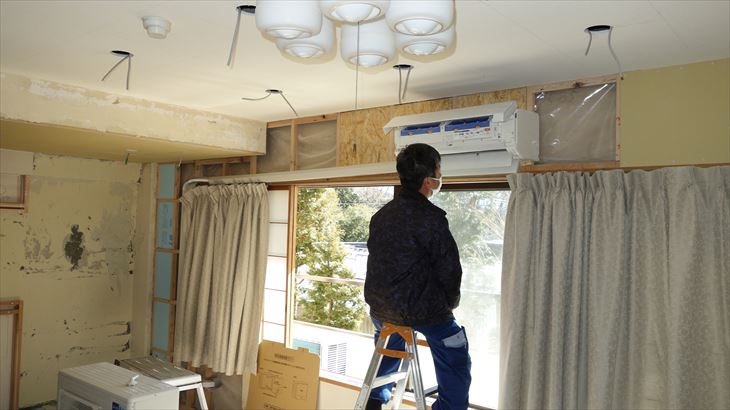

エアコン交換の目的はパワーアップと配管を壁内に隠ぺいすること。26畳用の霧ヶ峰のパワーは2倍、隠ぺい配管の作業は苦戦、作業内容は流石プロの仕事という感じで確認作業も含め完璧でした。ありがとう・・・・
分電盤のブレーカ交換作業も含め完了したのは19時ころでした。既存ブレーカから異音がしていたので交換してくれました。火災になっていたかもと思うと・・・・
やっぱり大切なところはプロに見てもらうことが大切と実感しました。
2月18日(金):窓側の壁完成

建具(室内ドア等)が届く

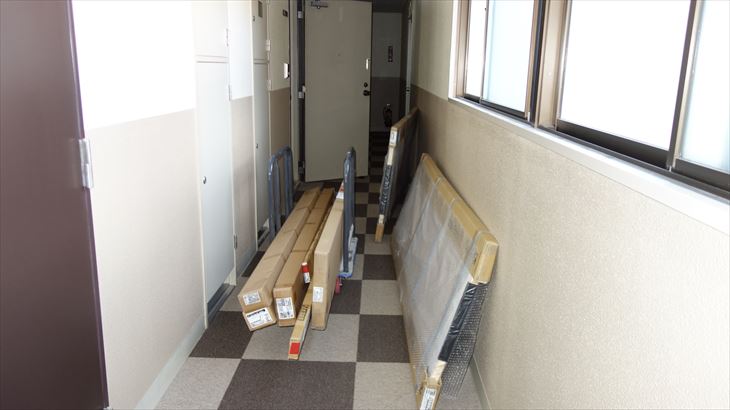

10時30分ころに、インンターネットで購入(建材百貨)した建具3点(リクシルの室内ドア、洗面所引き戸・リビング両開きドア)が届くまで、床合板(2枚)の本番固定をおこないました。
予定通りの時間に物品は到着、玄関渡しなので搬入作業を行いました。
廃棄と購入
昨日交換した旧エアコンの廃棄です。郵便局で家電リサイクル券を購入(990円)して箱根環境センターで廃却。そのまま御殿場のホームセンターでコンパネビス・粘土・ピット・ファイルなどを購入し仙石原に戻ったのは15時30分ころ。

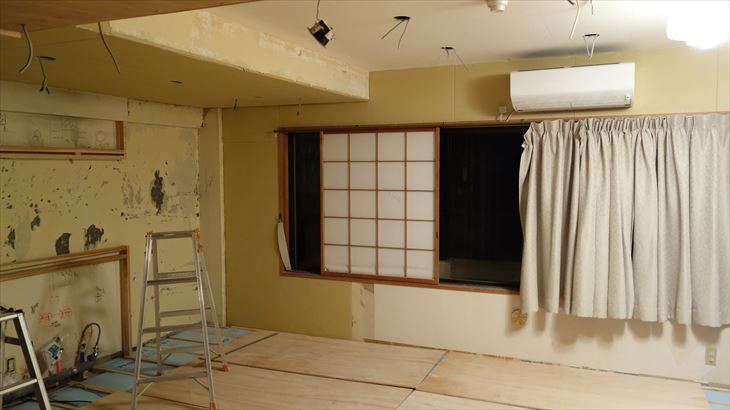

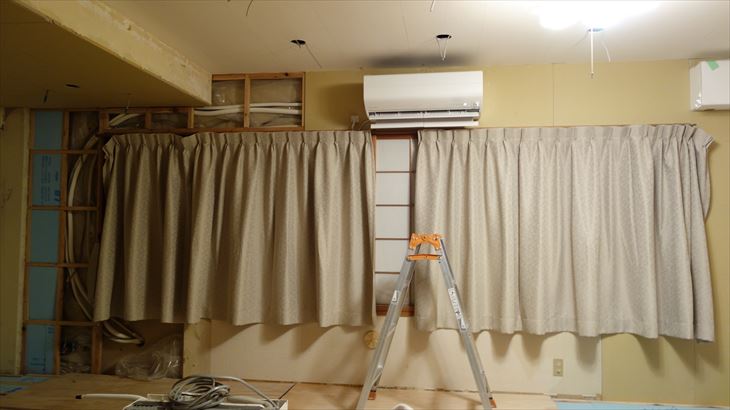

窓側の壁完成
昨日エアコンを隠ぺい配管した壁、断熱材充填し石膏ボードを貼り付け19時ころに完成しました。
本日の作業はこれまで・・・
2月19日(土):帰宅
床合板の固定作業は1枚1時間くらい、朝1番で1枚固定し温泉に入り9時出発、海老名インターで休憩し自宅に到着したのは11時ころです。

元住吉の進捗状況を確認、足場ができてました。とっても大きく感じた。そして病院に荷物を届けました。
感想
大型エアコン設置完了。一歩づつ完成に近づいてると感じる・・・・
