今週の目標はなんて言ってもトイレの完成です。トイレ搬入予定日は5月11日(水)、それまでに洗面所の壁造作と壁紙貼りを完成させなければならないね。来週はキッチン搬入の予定、大物です。
5月10日(火):作業準備
朝7時出発、初めて西湘バイパスで箱根に向かう、このルートが距離最短で景色良し。残念なのは渋滞が戸塚警察署と新湘南バイパスの入口で渋滞すること、でも今日は約2時間、9時に仙石原到着しました。
本日の作業

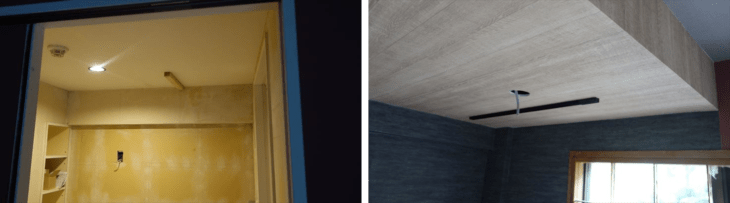

今日は大した作業はしなかった。洗面所の造作壁の基準木材とキッチンにダクトレールを天井に取付た。ネットでエコカラットを注文、その他モロモロを注文しました。
5月11日(水):洗面所に仕切り壁設置
洗面所の床

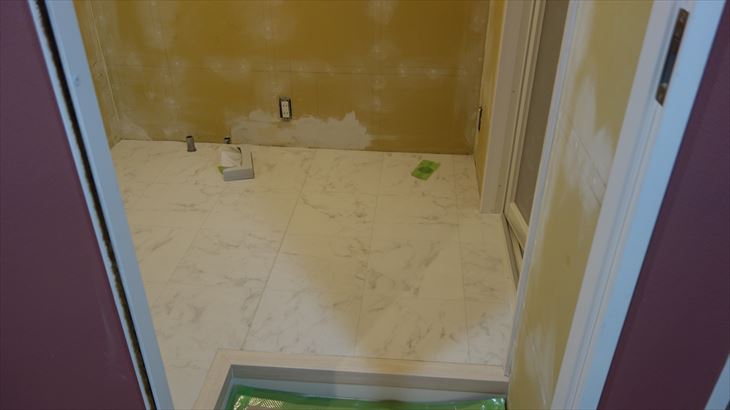

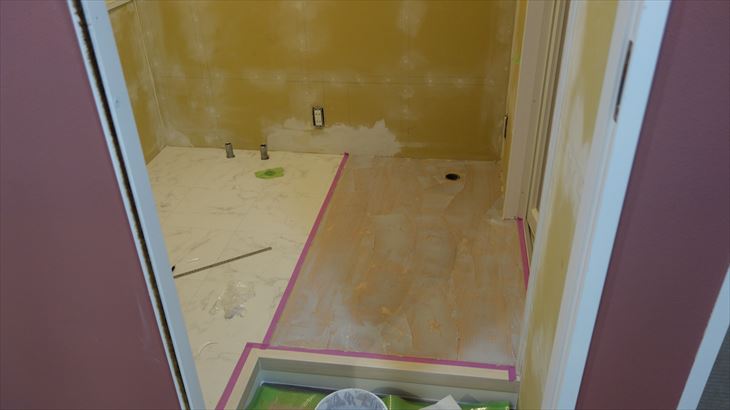

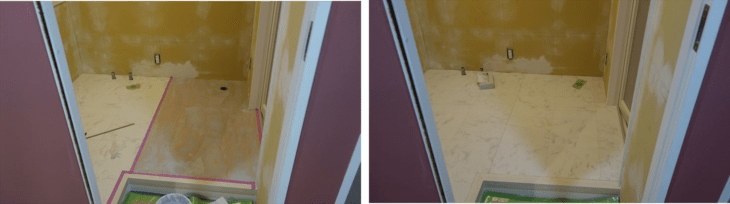

再調達した洗面所の床材料を貼り付けました。作業中に床材表面に付着した接着剤を拭き取るのに時間を要した。最終的にキッチンスポンジと水で拭き取るのが一番効果的でした。
仕切り壁設置
午後から仕切り壁の設置作業。石膏ボード貼り付けまで17時ごろに完了、パテ作業を行う前にコーナ材が必要。17時ころからホームセンターへ買い出し、パテ作業が完了したのは20時ころでした。
入荷品

トイレ入荷が明日になり、本日はキッチンパネルと追加注文した壁紙が届きました。
5月12日(木):トイレと洗面所の壁紙
本日の作業
午前中、洗面所の造作壁の仕上げパテ作業とトイレの壁紙貼り。午後から洗面所の壁紙貼りを行いました、洗面所は複雑な形状があるので手間取りました。壁紙材料がまた不足し、17時30分に作業終了です。
入荷品

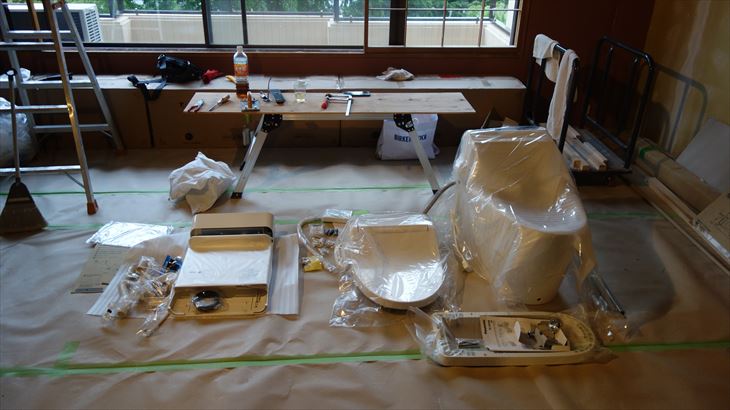

今日は4つの業者が荷物届けにきました。ついにトイレが届いたので、開梱して並べてみました。部品が多いね・・・・・
5月13日(金):アラウーノ組立と壁紙貼り付け
アラウーノ組立
施工説明書が良く出来ているので組立は簡単。既存排水ジョイントを利用すると、後部壁と10cmの隙間が生じることが判明。作業は一時中断して排水ジョイントを注文しました。
袖壁のクロス貼り付けを行い、宮城野のホームセンターへ向かい水道のシールテープを購入。
お昼ご飯
ず~とお休みしていた地元中華のお店が開店していたので入店。誰もいません、サンマーメンと餃子のでお昼ご飯、味は普通でした。
壁紙貼り

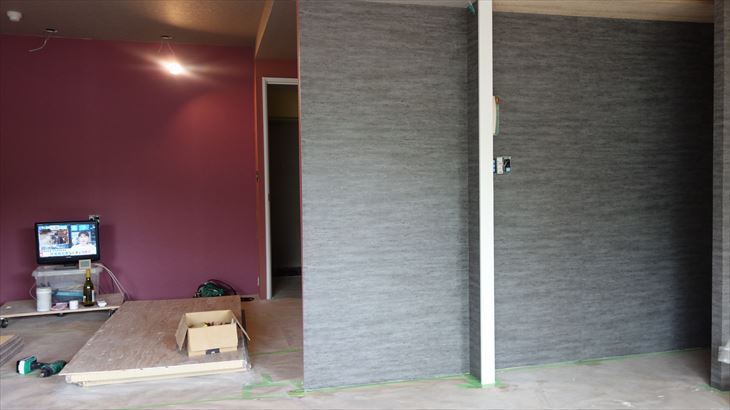

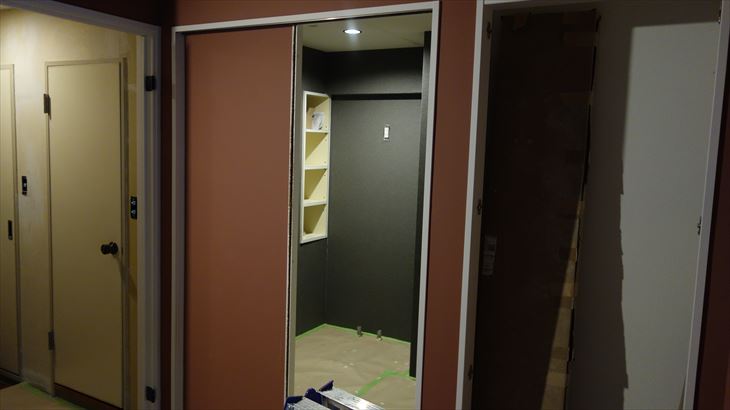

クロゼットと玄関まわりの壁紙を貼り付け、壁紙は昨日の洗面所を除き完了です。
5月14日(土):既存排水ジョイント切断
朝5時に起きて既存排水ジョイントを切断すると同時に穴塞ぎのためのドーナツ形状のステンレス板を発注しました。
感 想
壁紙貼り付けとトイレ設置の目途が見えた今週。ようやくここまで来たかという感じ、早く養生を外したい・・・・
今週はカメラの充電が切れ写真が少なかったです
