今週の目標は天井クロスの完成と壁のパテ作業完了を目指します。既存の壁やモルタル補修のパテ作業が多い、地道な作業なので進捗感が感じられないのが残念。仕上がり綺麗にするにはパテ作業が重要です。
4月11日(月):到着
到着したのは17時少し前、佐川急便の荷物を管理人さんが預かってくれてました。先週届いたダウンライトを2個つけてみました。それ以外は本日の作業はなしです。
4月12日(火):パテ作業
ダウンライト返品
先週購入したダウンライト(25個)、電球色でなくさらに調光非対応が判明、20個を返品処理を行った。モノタロウの返品処理は簡単でした。

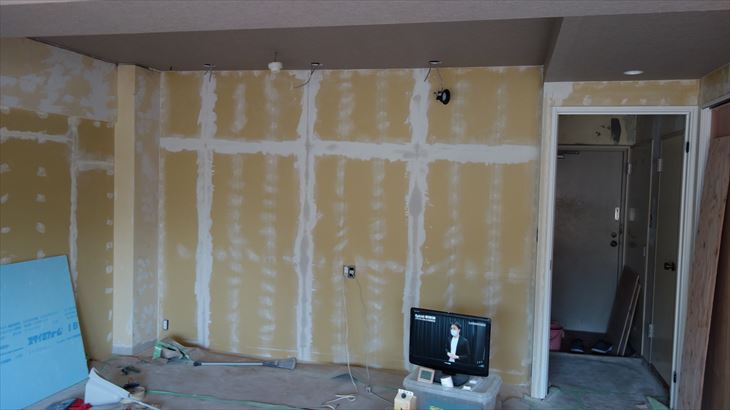

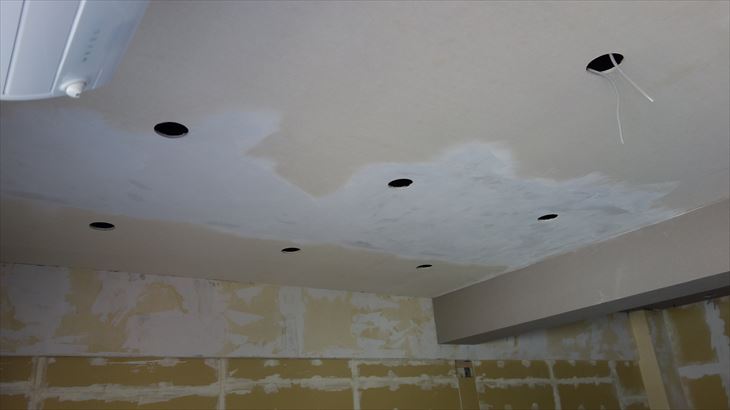

リビング天井のパテ作業

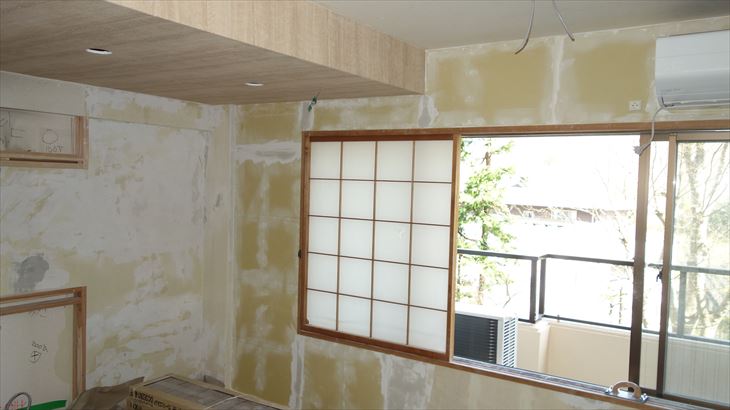

リビング天井の壁紙、作業日は金曜日の予定。現在保管している壁紙は糊が乾いてしまう可能性があるので追加注文。先週剥がした部分のパテ作業もどうにか完成。

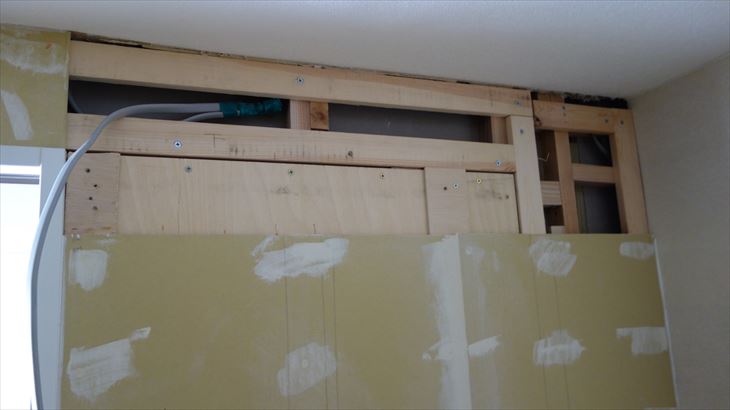

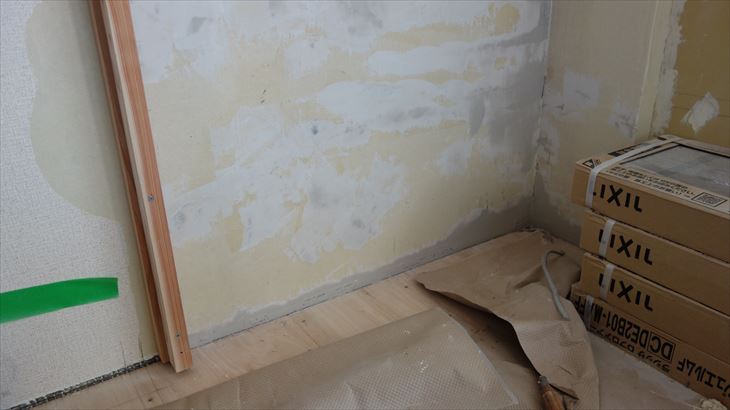

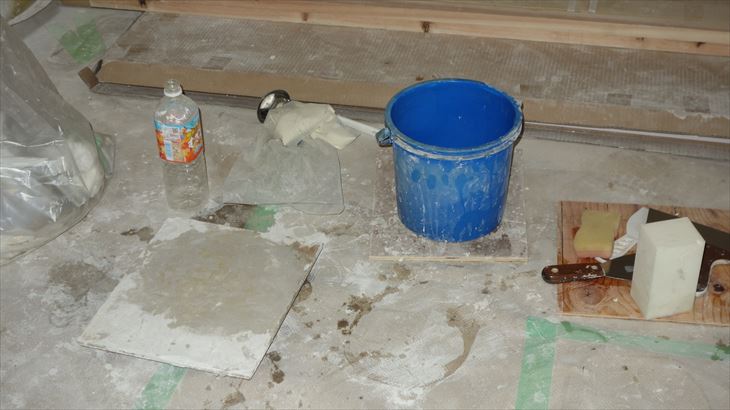

補修パテ作業

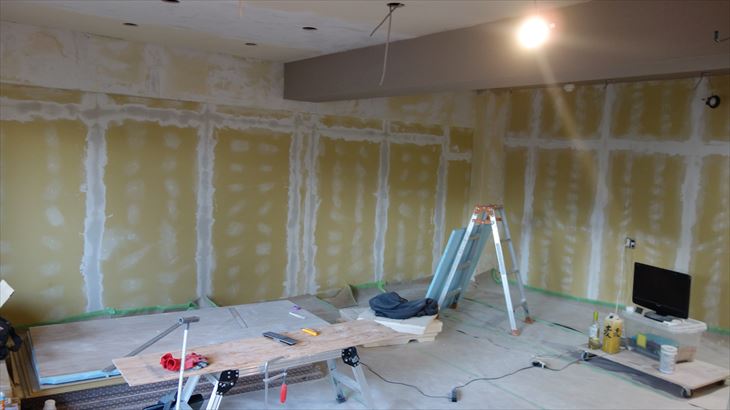

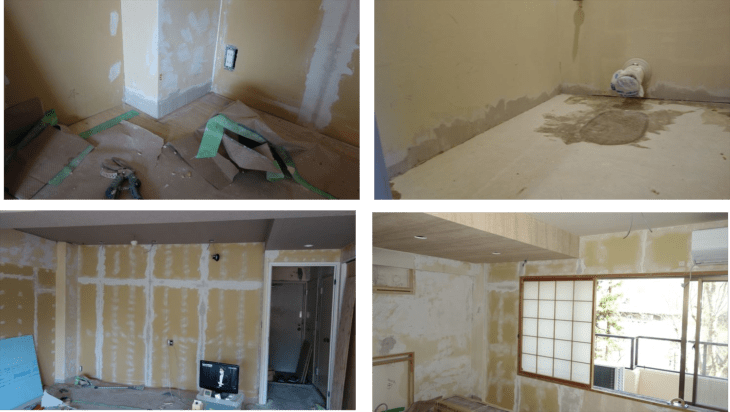

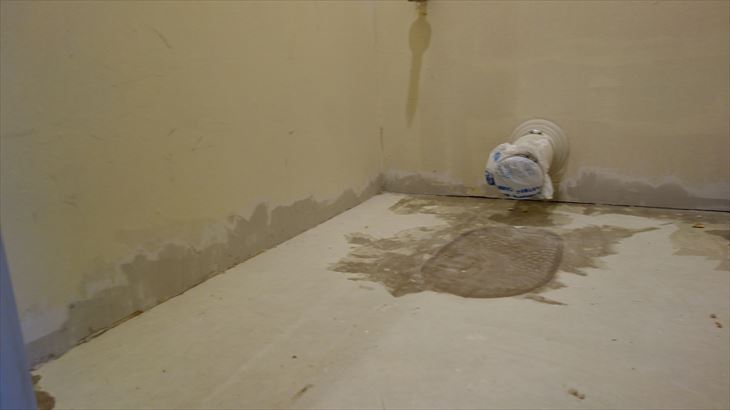

仕上げパテで古い壁・モルタルの補修や石膏ボードの仕上げ作業を行い、パテ作業は約70%の進捗。明日完了させる予定です。
4月13日(水):パテ作業完了
今日は結婚記念日。律子さんは横浜労災病院で経過診断、接合面のズレもなく順調。私は仙石原で地味にパテ作業。
お昼ご飯
11時ころ、ダウンライト20個を返品するため郵便局へ。ファミールビラ第六の入口近くの定食屋さんが営業中だったので寄ってみました。たまには外食も気晴らしです・・・
以外と店内は清潔、定食は全て500円。生姜焼きを注文、コスパ良し。500円だけだと申し訳ないのでノンアル酎ハイをお願いしました。
本日の作業
ひたすらパテを作り、塗り込んで、乾いたらヤスリで平らにする。この繰り返し、パテヘラの使い方も上手になりました。17時ころ完了しました。壁クロス貼り準備完了です。
4月14日(木):フローリング準備

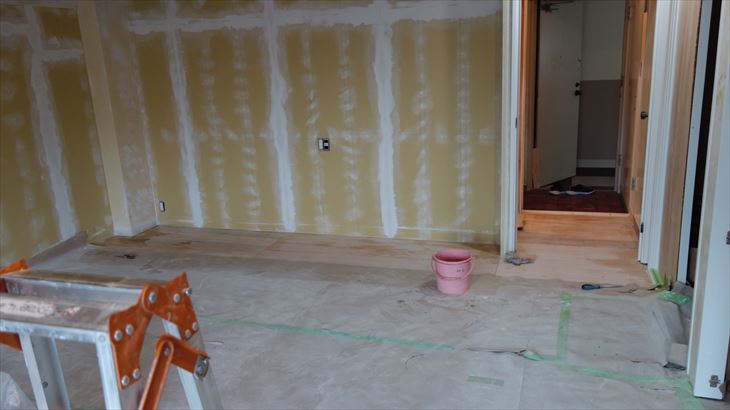

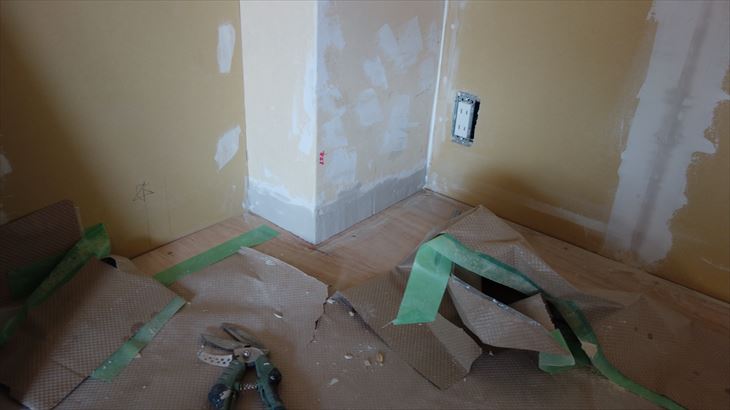

フローリング準備作業

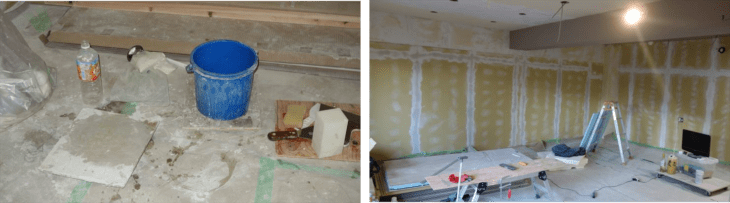

昨日壁に塗ったパテをヤスリで平坦にして壁クロスを貼れる状態にしました。その後、フローリング作業を行うために整理整頓・清掃・不要廃材等を久しぶりに環境センターへ持っていきました。
フローリング用の釘と道具(ポンチ)を御殿場ホームセンターで調達しフローリング貼り付け検討を行いました。
フローリングの割り付け検討
15時ころから、基準となる1列目は玄関とクロゼットからに決定、仮置き状態で本日の作業は終了です。
4月15日(金):フローリング作業開始と天井クロス完成
フローリング作業開始

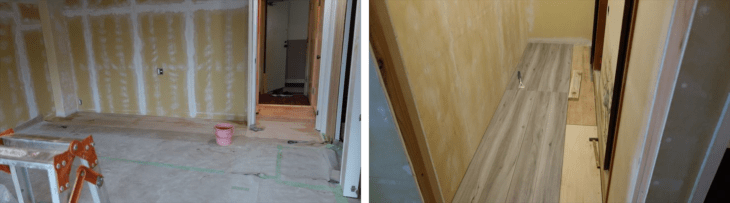

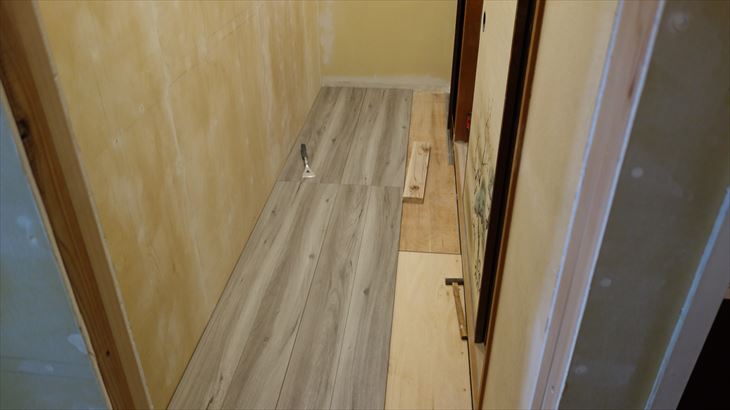

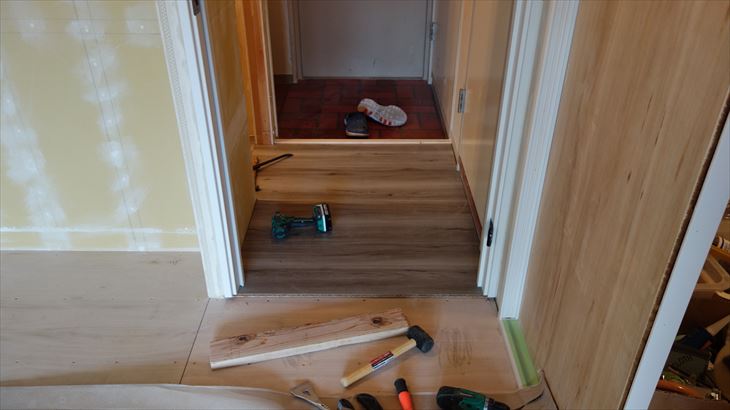

午前中、クロゼット内と玄関前のフローリング材の貼り付けを行いました。
剤とスクリュー釘で固定すると施工説明書にありますが、スクリュー釘とインパクトドライバーを使ってネジを打ち込む方法を検討。スクリュー釘は失敗した場合に引き抜くのは困難。下穴を明けてネジを打ち込む方法にしました。

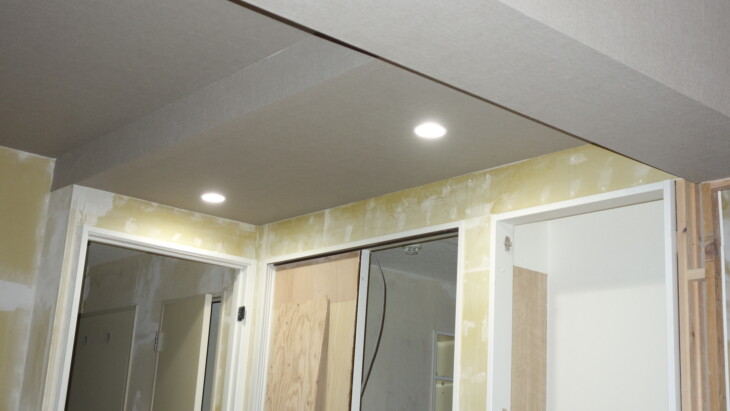

リビング天井のクロス貼り
13時40分ころ律子さんが到着。18時30分ころまで全力で作業を行い、どうにか完成。継ぎ目部分のカットが難しく、途中でボロボロになった場所もありました。これは、カッターの角度を斜めにしなければうまく切断できないと、最後のころわかりました。
途中、火災報知器が鳴ってしましました。熱感知器のカバーを外して、クロスを被せカッターで切れ目を入れただけなのに・・・・
宿泊
目の前のイタリアンで19時ころから夕食。コンビニで買い物、温泉に入り、現場に寝床を作って律子さんも宿泊。10時ころ就寝しました。
4月16日(土):帰宅
7時30分出発、海老名サービスエリアで簡単な朝食、南町田のアウトレットに立ち寄り、COOLHAMの靴とPOROの上着を購入。夕食はとても心配してくれていた六角橋交差点ちかくの定食屋さん「さいかい」に行きました。
感想
難しい作業(天井クロス)を終え一安心。次にの難しいのはトイレとキッチンの組立でしょうか・・・
